通州湾,千亿级工业新城背后的电能量

阅读量:3315

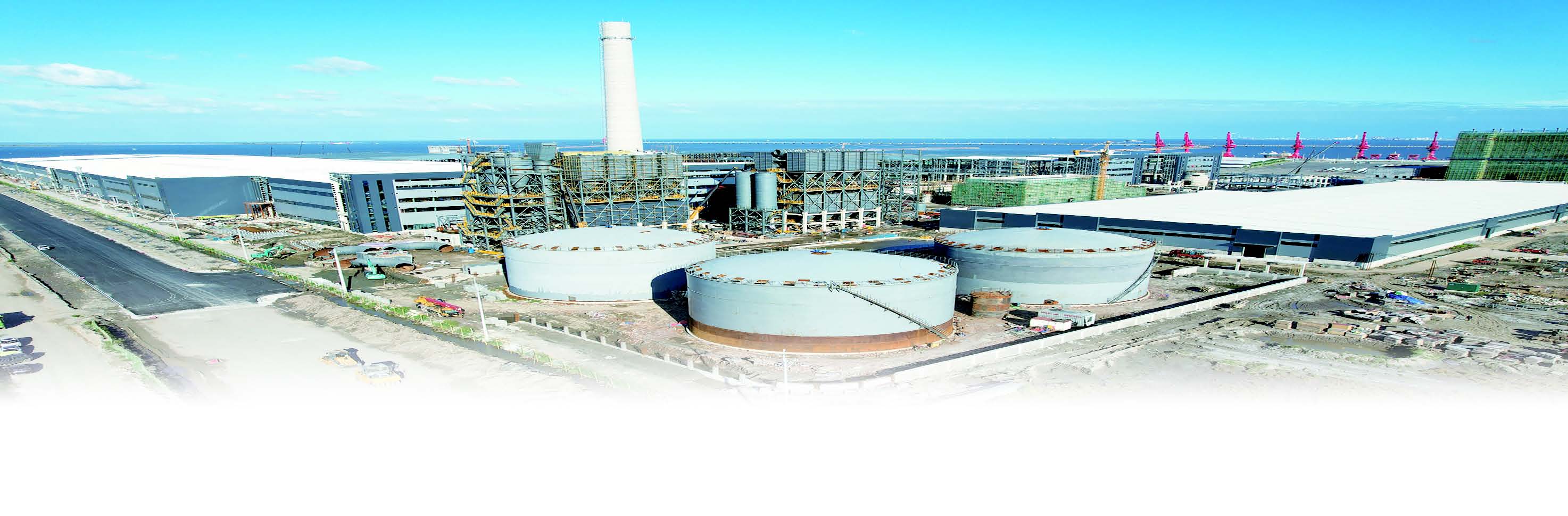

图①:福莱特光伏玻璃项目正在通州湾示范区如火如荼地建设。



11月12日,笔者来到南通通州湾江海联动开发示范区,现场矗立着上百台强夯机、打桩机,一排排高大的厂房拔地而起:福莱特光伏玻璃项目一二号车间正在封顶,华能百万千瓦煤机项目一二号锅炉钢架开始装吊……

通州湾示范区是南通市打造海洋经济、向海图强的“前沿阵地”。今年,示范区内就有6个项目被列为省级重点项目,总投资额超过800亿元。今年以来,南通市政府加快示范区建设,聚力打造千亿级工业新城。国网南通供电公司主动服务临港产业发展,为工业新城加速崛起提供充足电能。



重大项目落地

有了电力保障协调机制



9月22日,南通供电公司通州湾供电服务中心副主任徐瀚辰来到通州湾示范区管委会,就中石油蓝海新材料项目的电力配套服务有关事项主动上门对接。

为服务重大项目落地用电无忧,南通供电公司建立了重大项目电力保障协调机制,贯彻早对接信息、早汇报沟通、早决策问题、早开展前期、早立项实施、早建成见效的“六早”服务理念,高效满足重大项目、重点工程用电需求,并开展业扩报装提速专项行动,打造电网适度超前布点、政企协同建设外线工程、内部业务无缝衔接的服务模式。

徐瀚辰就是为中石油蓝海新材料项目而来。这个项目总投资500亿元,是通州湾示范区石化双循环基地建设的“头号工程”。去年11月初,通州湾供电服务中心快速迁改110千伏线路4千米及铁塔14基,同时拆除10千伏及400伏低压线路6千米,为项目建设让了道。

今年6月初,中石油蓝海新材料项目开工在即。为保障项目建设所用强夯机、打桩机以及现场排水泵等基建设备用电,通州湾供电服务中心成立工作专班,“并联”推进办电流程。由通州湾政府投资的两台总容量1260千伏安临时配电变压器,仅用10多天就安装到位并一次送电成功。

“项目落地后,我们就和通州湾示范区规划、建设等部门先后20多次深入现场勘察,初步规划外线路径,并协同南通供电公司发展、营销、建设等多部门为项目临时用电开通绿色通道,确保接入系统设计评审、外线路径规划批复等办电手续提前完成。”徐瀚辰表示。

中石油蓝海新材料项目预计用电容量为60万千伏安,需要配套建设一座220千伏客户变电站。南通供电公司与当地政府一起快速推进项目前期手续办理,提前开工建设客户变电站的上级电源点——220千伏腰沙开关站。目前,该站已完成建设用电批复等前期准备工作,进入土建施工环节,计划在2025年底投运。

推动腰沙开关站建设的同时,南通供电公司还将配套新建两座10千伏开关站,设置4条10千伏进线和12条10千伏出线,最大限度满足大项目用电需求。

年初以来,通州湾供电服务中心与通州湾示范区管委会协同,已为80多家企业建设电力外线工程,帮助企业节省成本3亿多元。



因企施策

服务项目实施电力联动机制



今年,通州湾示范区临港产业园“聚链成群”,引入了20多家投资规模超20亿元的大型项目。目前,已有多家船舶及海工装备、新能源装备制造企业项目开建。南通供电公司实施联动机制,建立客户服务专班,通过“抓调度、抓协调、抓服务和抓保障”,推动项目快速接电、提早竣工。

电力联动机制出速度。华能南通(通州湾)2×100万千瓦大型清洁高效煤电项目是江苏省能源发展“十四五”规划重点项目,也是通州湾新出海口主体港区一港池首个百亿级临港产业项目,于去年12月开工,计划建设2台100万千瓦高效清洁能源超临界二次再热机组,同时配套建设1座5万吨级码头。

“目前,一二号锅炉钢结构的首批关键部件已经完成吊装,预计明年底投产发电。”华能南通清洁煤电项目工程部主任邓扬介绍,项目建设之初,需新增4800千伏安临时用电,建设后期还要增至1.6万千伏安。

在为客户规划电力外线接入方案时,通州湾供电服务中心员工曹吉发现项目周边没有电源点。按常规临时接电方案,客户需要建设一条110千伏双回专用电源线。考虑到项目正式投产后,厂区用电可以自发自供,曹吉与南通供电公司营销等部门专业人员沟通后,决定将接引电源点选在距离项目最近的220千伏东余变电站。这样,客户只需建设一条26.5千米的10千伏双回线路,即可满足项目建设临时用电需求。此外,还通过在客户侧以及线路中间关键点加装无功补偿装置和调压器的方式,帮助项目解决了临时供电线路过长造成的电压损耗问题。



几调方案

百亿福莱特用电无忧



总投资100亿元的福莱特光伏玻璃项目于2022年11月中旬开工,规划建设7条太阳能光伏玻璃生产线及配套深加工线。全部达产后,具备年产278万吨太阳能装备用超薄超高透面板及背板的生产能力,可为59.6吉瓦光伏组件提供配套,预计年销售额约80亿元。

该项目临时用电线路由通州湾政府投资建设。2022年底,通州湾供电服务中心接到用电申请后,迅速组织人员前往现场勘察,并和政府协同完成临时用电方案制订:从距离项目最近的110千伏海晏变电站接入电源,通过10千伏三夹沙线提供基建临时用电,并新上500千伏安临时配电变压器1台。

今年7月,福莱特光伏玻璃项目在主体工程附近开工建设泵站。通州湾供电服务中心多次组织人员与设计方共同勘察现场,决定架设10千伏线路2.5千米、组立电杆50余基,接入三夹沙线用电。由于通州湾三夹沙地区为流沙土质,且海边风力较强,空气潮湿且含盐分较多,会对线路和金具造成一定腐蚀。不仅如此,因海水无法搅拌混凝土,还需从很远的地方运送淡水。为了解决这些问题,通州湾供电服务中心将线路杆基埋深由原本的2.8米加深至8米,用绝缘横担取代镀锌横担,同时采取防腐措施。经过各方努力,7月19日,泵站顺利接电。

为满足福莱特光伏玻璃项目新增用电需求,通州湾供电服务中心正在从海晏变电站新建一条全长9千米的10千伏电缆专线,计划将于12月完成送电,并新上总容量1500千伏安的临时配电变压器3台。



图②:供电人员在南通华腾智能装备制造公司码头帮助排查龙门式起重机用电设备。

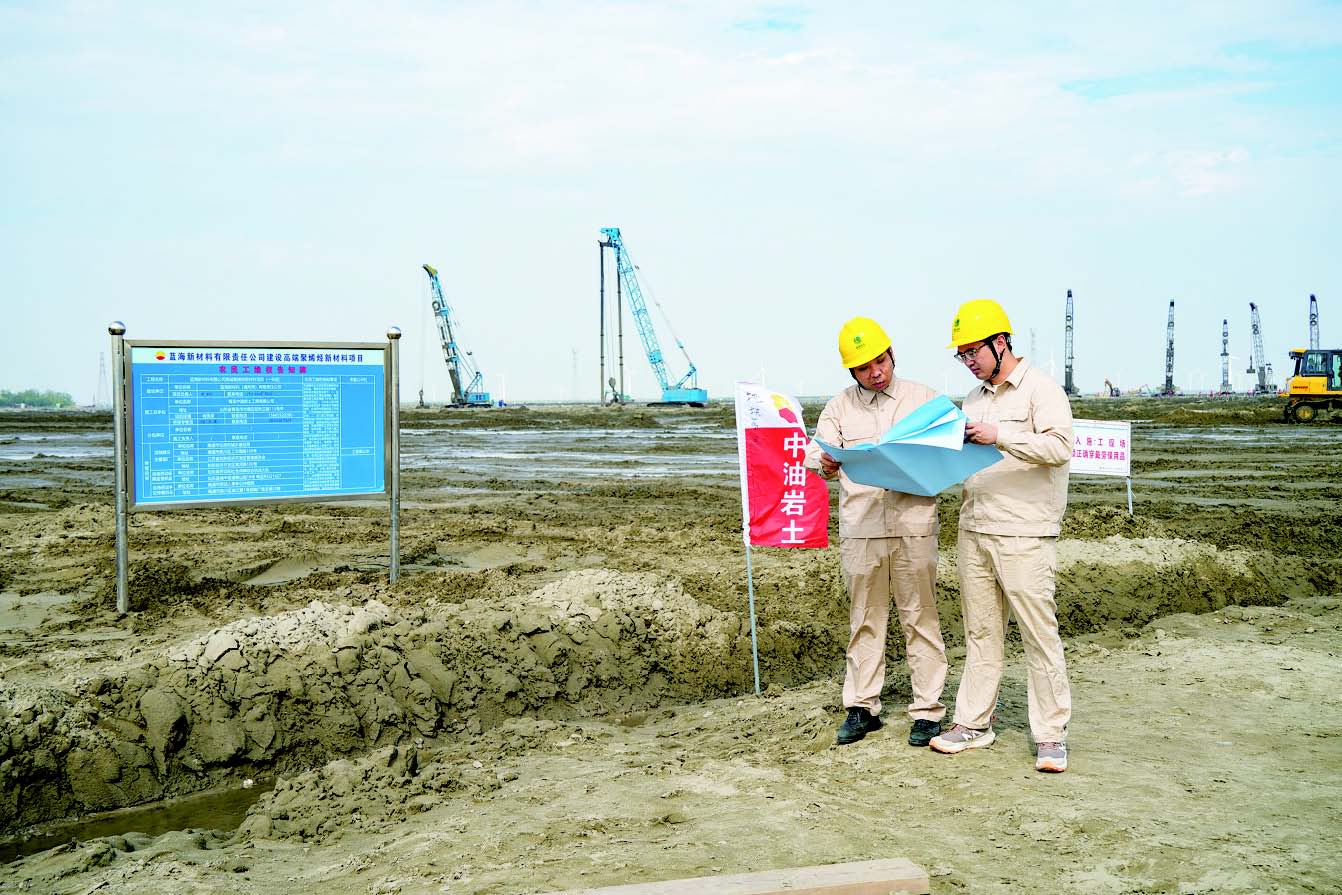

图③:供电人员深入中石油蓝海新材料项目基建现场勘察线路走向。



周思佳 吴庆华

(图片由作者提供)
